석교동 도시재생 뉴딜사업

사업목적

도시재생 뉴딜사업은 도시의 경제적·사회적·문화적 활력 회복을 위하여 공공의 역할과 지원을 강화함으로써 도시의 자생적 성장기반을 확충하고 도시의 경쟁력을 제고하며 지역 공동체를 회복하는 등 구민의 삶의 질 향상에 이바지함을 목적으로 한다.

사업개요

  • 사  업  명 : 정이 넘치는 희망의 돌다리를 놓다
  • 위        치 : 중구 대종로 288 일원(석교동 행정복지센터 일원) / A=142,733㎡
  • 사업유형 : 일반근린형 / 2022~2025 (4개년)
  • 사  업  비 : 16,000백만원(국비 50%, 시비 35%, 구비 15%)
  • 사업내용: 활력센터 조성, 전통문화 플랫폼 조성, 주차장 조성, 쌈지공원 조성,  테마거리 조성, 외부 집수리 지원, 보행안전 환경개선 등

추진현황

  • 2020. 07. 07.: 석교동 도시재생활성화계획 수립 용역 착수
  • 2021. 03. 04.: 주민공청회
  • 2021. 03. 22.: 구의회 의견청취
  • 2021. 04. 29.: 도시재생 뉴딜사업 시도공모 신청 (구 ➝ 시)
  • 2021. 05. 07.: 서면평가, 현장실사, 발표평가 (~6. 9.)
  • 2021. 06. 11.: 평가결과 제출 (시 ➝ 국토부)
  • 2021. 07. 22.: 서면평가, 발표평가, 도시재생 특위 심의 (~9. 30.)
  • 2021. 09. 30.: 최종 선정
  • 2021. 12. 20.: 도시재생활성화계획 수립 용역 준공
  • 2021. 12. 22.: 도시재생활성화계획 고시(제2021-177호)
  • 2022. 01. 03.: 석교동 현장지원센터 개소
  • 2022. 06. 08.: 돌다리마을 활력센터 기획설계 용역 착수
  • 2022. 06. 09.: 공원복합주차장 실시설계 용역 착수
  • 2022. 07. 28.: 도시재생대학 1기 수료
  • 2022. 09. 06.: 공원복합주차장 실시설계 완료
  • 2022. 09. 22.: 돌다리마을 브랜드 디자인 개발 용역 착수
  • 2022. 11. 07.: 공원복합주차장 조성공사 착공
  • 2022. 11. 08.: 마을소식지 제1호 제작
  • 2022. 11. 30.: 공원복합주차장 부지 석면해체 및 운반처리 용역 완료
  • 2022. 12. 08.: 도시재생대학 2기 수료
  • 2022. 12. 16.: 돌다리마을 활력센터 기획설계 용역 완료 및 마을소식지 제2호 제작
  • 2022. 12. 20.: 공원복합주차장 조도개선 공사 착공
  • 2023. 02. 24.: 전통문화 플랫폼 기획설계 용역 착수
  • 2023. 03. 30.: 공원복합주차장 조도개선 공사 준공
  • 2023. 04. 05.: 공원복합주차장 조성공사 준공
  • 2023. 04. 10.: 전통문화 플랫폼 신축부지 철거 공사 착공
  • 2023. 04. 20.: 마을소식지 제3호 제작
  • 2023. 05. 19.: 전통문화 플랫폼 신축부지 철거 공사 준공
  • 2023. 05. 22.: 돌다리지기 안전시설 확충사업 착공
  • 2023. 05. 24.: 전통문화 플랫폼 기획설계 용역 완료
  • 2023. 05. 25.: 도시재생대학 3기 수료
  • 2023. 06. 23.: 돌다리지기 안전시설 확충사업 준공 및 마을소식지 제4호 제작
  • 2023. 06. 28.: 석교동 마을관리 사회적협동조합 육성 및 설립 용역 착수
  • 2023. 07. 06.: 돌다리마을 브랜드 디자인 개발 및 마을여행 기획 용역 최종보고회
  • 2023. 08. 01.: 외부 집수리 지원사업 참여자 모집 공고
  • 2023. 08. 18.: 보행안전 환경개선사업 실시설계 용역 착수
  • 2023. 08. 21.: 외부 집수리 지원사업 실시설계 용역 착수
  • 2023. 09. 27.: 돌다리마을 활력센터 설계공모 공고
  • 2023. 10. 13.: 마을소식지 제5호 제작
  • 2023. 11. 02.: 전통문화 플랫폼 설계공모 공고
  • 2023. 11. 06.: 돌다리마을 브랜드 디자인 개발 및 마을여행 기획 용역 완료
  • 2023. 11. 23.: 도시재생대학 4기 수료
  • 2023. 12. 06.: 마을소식지 제6호 제작
  • 2023. 12. 07.: 전통문화 플랫폼 설계공모 심사위원회 개최(당선작발표'23.12.14.)
  • 2023. 12. 12.: 석교동 마을관리 사회적협동조합 육성 및 설립 용역 완료
  • 2023. 12. 26.: 돌다리 마을관리 사회적협동조합 인가
  • 2024. 01. 04.: 돌다리마을 활력센터 설계공모 심사위원회 개최
  • 2024. 01. 11.: 돌다리마을 활력센터 설계공모 당선작 발표
  • 2024. 01. 29.:돌다리마을 활력센터 및 전통문화 플랫폼 기본 및 실시설계 용역 착수
  • 2024. 02. 26.:외부집수리 지원사업 설계 용역 완료
  • 2024. 02. 27.:마을소식지 제7호 제작
  • 2024. 03. 26.:도시재생대학 5기 개강 및 테마거리 조성사업 전기공사 실시설계 용역 착수

향후계획

  • 2024. 상반기: 외부 집수리 지원사업 공사 착공, 보행안전 환경개선사업 공사 착공,테마거리 조성사업 공사 착공, 거버넌스 구축 컨설팅 용역 착수, 도시재생 모니터링 용역 착수, 주민공모사업 추진, 도시재생대학 6기 운영, 전통문화 플랫폼 기본 및 실시설계 용역 완료 및 공사 추진, 상권활성화 및 상인역량강화 교육 추진
  • 2024. 하반기: 돌다리마을 활력센터 기본 및 실시설계용역 완료 및 공사 추진

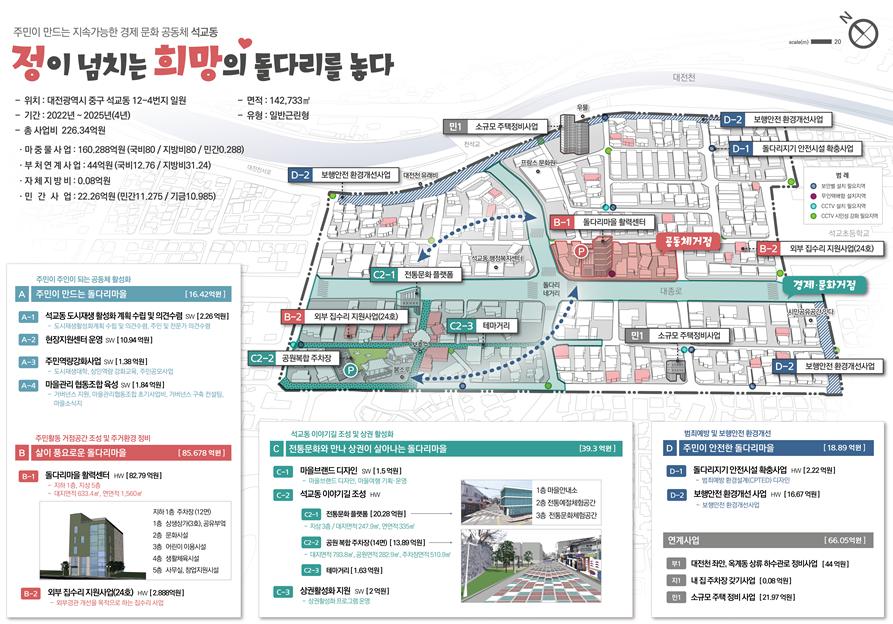

사업구상도(안)

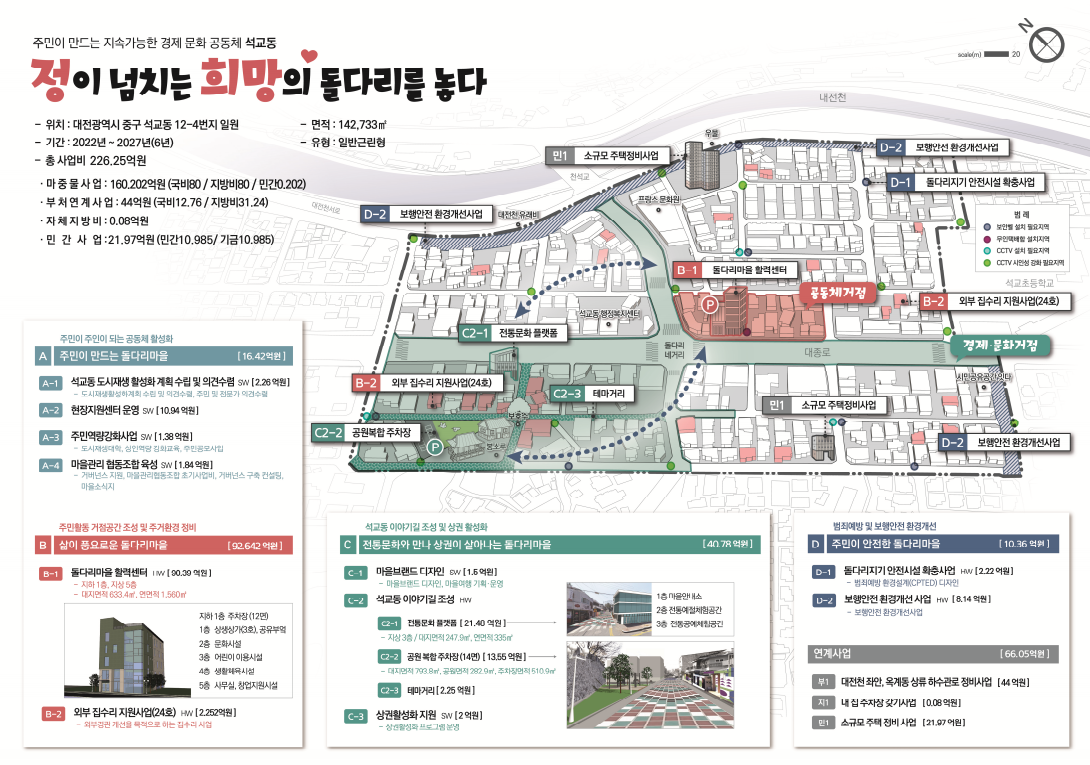

주민이 만드는 지속가능한 경제 문화 공동체 석교동. 정이 넘치는 희망의 돌다리를 놓다. □ 위치 : 대전광역시 중구 석교동 12-4번지 일원 □ 면적 : 142,733㎡ □ 기간 : 2022년 ~ 2025년(4년) □ 유형 : 일반근린형 □ 총 사업비 : 226,34억원 * 마중물사업 : 160.288억원(국비80/지방비80/민간0.288) * 부처연계사업 : 44억원(국비12.76/지방비31.24) * 자체지방비 : 0.08억원 * 민간사업 : 22.26억원(민간11.275/기금10.985) 주민이 주인이 되는 공동체 활성화 A. 주민이 만드는 돌다리마을[16.42억원] A-1. 석교동 도시재생 활성화 계획 수립 및 의견수렴 SW(2.26억원) - 도시재생활성화계획 수립 및 의견수렴, 주민 및 전문가 의견수렴 A-2. 현장지원센터 운영 SW(10.94억원) A-3. 주민역량강화사업 SW(1.38억원) - 도시재생대학, 상인역량 강화교육, 주민공모사업 A-4. 마을관리 협동조합 육성 SW(1.84억원) - 거버넌스 지원, 마을관리협동조합 초기사업비, 거버넌스 구축 컨설팅, 마을소식지 주민활동 거점공간 조성 및 주거환경 정비 B. 삶이 풍요로운 돌다리마을[85.678억원] B-1. 돌다리마을 활력센터 HW(82.79억원) - 지하1층, 지상5층 / 대지면적(633.4㎡, 면단적 1.560㎡) 층별안내 : 지하1층 주차장(12면), 1층 : 상생상가(3호), 공유부엌, 2층 : 문화시설, 3층 : 어린이이용시설, 4층 : 생활체육시설, 5층 : 사무실, 창업지원시설 B-2. 외부집수리 지원사업(24호) HW(2,888억원) - 외부경관 개선을 목적으로 하는 집수리 사업. 석교동 이야기길 조성 및 상권 활성화 C. 전통문화와 만나 상권이 살아나는 돌다리마을 [39.3억원] C-1. 마을브랜드디자인 SW(1.5억원) - 마을 랜드 디자인, 마을여행 기획운영 C-2. 석교동 이야기길 조성 HW(C2-1. 전통문화플랫폼 [20.28억원] - 지상 3층 / 대지면적 247.9㎡, 연면적 335㎡) 층별안내 : 1층 마을안내소, 2층 전통예절체험공간, 3층 전통문화체험공간 C2-2. 공원복합주차장(14면) [13.89억원] - 대지면적 7933.8㎡, 공원면적 252.9㎡, 주차장면적 510㎡ C2-3. 테마거리 [1.63억원] C-3. 상권활성화 지원 SW [2억원] - 상권활성화 프로그램 운영. 범죄예방 및 보행안전 환경개선 D. 주민이 안전한 돌다리마을 [18.89억원] D-1. 돌다리지기 안전시설 확충사업 HW [2.22억원] - 범죄예방 환경설계(CPTED) 디자인 D-2. 보행안전 환경개선 사업 HW [16.67억원] - 보행안전 환경개선사업. 연계사업 [66.05억원] [부1]. 대전천 좌안, 옥계동 상류 하수관로 정비사업(44억원) [지1] 내집 주차장 갖기사업(0.08억원) [인1] 소규모 주택 정비사업(21.97억원)
※ 행정 절차이행 및 사업시행 과정에서 상기 내용은 변경될 수 있음
